- 美好和居最新工程进度报道
- 作者:张洲平 发布日期:2019-01-16 人次:10807

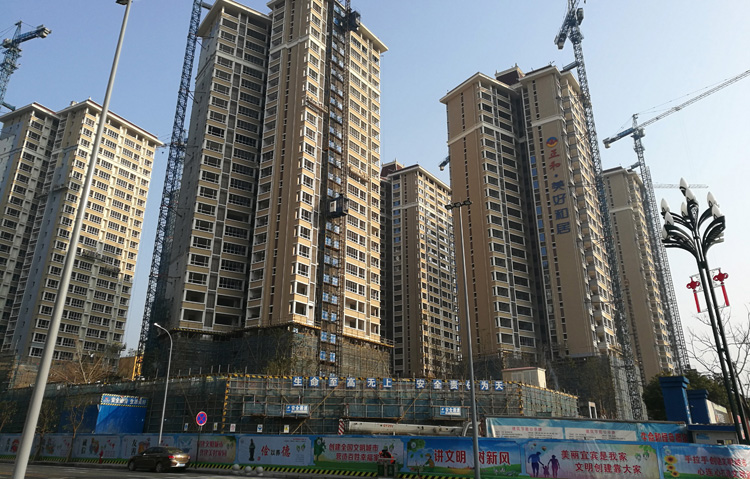

- 截止到2019年1月15日,正和美好和居项目最新工程进度如下:1、1#楼主体、砌体、室内抹灰、保温、外墙抹灰、室内电梯安装全面完成,地坪施工至6层,电梯前室墙砖粘贴至11层,地砖铺贴至6层,梯步砖铺贴至5层,内墙腻子第二遍施工至19层,外墙漆完成65%,干挂石材龙骨完成,防锈漆完成40%,铝合金门窗安装至10层,防火门安装至7层,百叶安装至6层,厨卫防水施工至6层,防盗门已到场,目前正在进行浮雕及防盗门安装施工。2、2#楼主体、砌体、室内抹灰、保温、外墙抹灰、室内电梯安装全面完成,地坪施工至6层,地砖铺贴至22层,外墙漆完成30%,铝合金门窗安装至6层,防火门安装至8层,防盗门安装至21层,干挂龙骨完成85%,内墙腻子第一遍施工至6层。3、3#楼主体、砌体、室内抹灰、保温、外墙抹灰、室内电梯安装全面完成,地坪施工至6层,地砖铺贴至6层,墙砖粘贴至18层,梯步砖施工至6层,铝合金门窗安装至6层,防火门安装至13层,防盗门安装至23层,干挂龙骨完成85%,外墙漆完成50%,内墙腻子第一遍施工至3层。4、5#楼主体、二次结构、砌体、室内抹灰、外墙抹灰、保温、电梯安装全面完成,室内地坪施工至6层,地砖铺贴至8层,墙砖粘贴至8层,外墙漆完成95%,铝合金门窗安装至6层,副窗玻璃安装至20层,防火门安装至8层,防盗门安装完成5层,干挂石材完成75%,百叶安装至13层。5、6#楼主体、砌体、室内抹灰、保温、外墙抹灰、电梯安装全面完成,室内地坪施工至5层,墙地砖施工至5层,地砖铺贴至5层,梯步砖施工至5层,内墙腻子第二遍施工完成40%,干挂石材完成80%,铝合金窗框安装至5层,防火门安装至5层,防盗门安装完成5层,百叶安装至6层,外墙漆完成85%,厨卫防水施工至5层,玻璃样板安装至24层。6、7#楼主体、砌体、室内抹灰、保温、外墙抹灰、外墙漆、电梯安装全面完成,地砖铺贴至5层,墙砖粘贴至7层,梯步砖施工至5层,百叶安装至6层,不锈钢标杆安装至6层,防火门安装至7层,防盗门安装完成5层,厨卫防水施工至7层,公共部位吊顶龙骨施工至11层,内墙腻子第二遍施工完成40%,干挂石材全面完成,铝合金门窗安装至5层。7、8#楼主体、砌体、抹灰、保温、外墙抹灰、电梯安装施工全面完成,地坪施工至1层,地砖铺贴至5层,墙砖粘贴至5层,梯步砖施工至5层,外墙漆施工完成95%,内墙腻子第二遍施工至14层,铝合金门窗安装至6层,副窗玻璃安装至14层,防火门安装至9层,防盗门安装完成1层,干挂石材完成85%,百叶安装至6层,浮雕进场正在进行安装施工。8、幼儿园内外墙抹灰、屋面防水完成,刚性层钢筋开始绑扎,楼梯找坪完成70%,次通道口施工完成40%,内墙腻子打底第二遍完成60%,正在进行地坪及外保温施工。

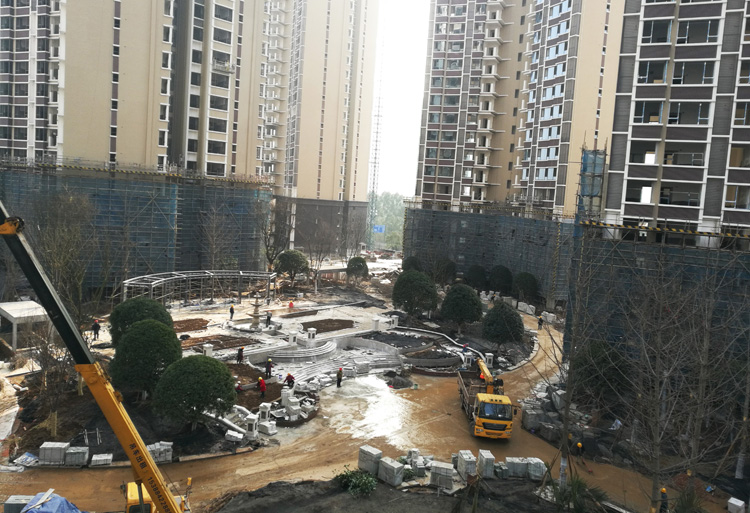

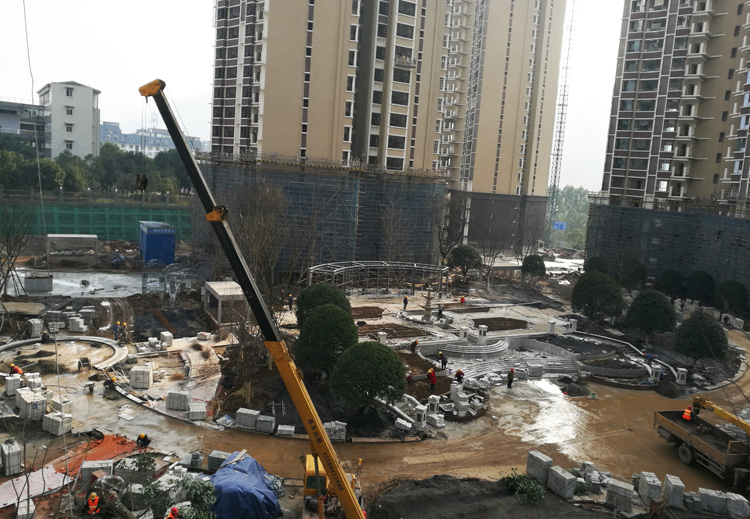

9、场外工程:车库顶板上所有垫层、消防车道、消防扑救平台混凝土浇筑(除7#、8#楼间部分)完成95%;中心水景、小径、节点广场、四季花园、莫奈花园、岩石花园、消防车道花岗石铺贴完成90%;竖向构件、干挂石材、圆庭GRC完成;主次入口坡道混凝土浇筑完成,篮球场、乒乓球场土方回填完成;主入口大门干挂完成40%;2#化粪池混凝土浇筑完成;幼儿园周边堡坎完成40%。车库顶板给排水、新增商业烟道完成;顶板种植土回填完成85%、大乔栽植完成90%、小乔完成50%、灌木完成30%;顶板给排水管网完成80%,顶板外管网完成20%。
